コンクリートは、打ち込んで締め固めたら終わりではありません。
打込みが終わったコンクリートは、強度が十分に発現するまで乾燥や低温、直射日光などから守る必要があります。
この作業が「養生(ようじょう)」です。
現場では、コンクリートの上にシートや養生マットが掛けられていたり、散水されていたりするのを見たことがあるかもしれません。
なぜ、せっかく打ったコンクリートを濡らしているのでしょうか。
この記事では、
- コンクリートの養生はなぜ必要なのか
- 湿潤養生では実際に何をするのか
- 養生は何日必要なのか
- 施工者・発注者は何を確認するのか
を、土木初心者向けに解説します。
コンクリートの養生とは?
コンクリートの養生とは、打込み後のコンクリートがきちんと硬化できる環境をつくり、一定期間守ることです。
国土交通省の土木工事共通仕様書では、打込み後の一定期間について、
- 硬化に必要な温度を保つ
- 湿潤状態を保つ
- 有害な作用の影響を受けないようにする
ことを求めています。
初心者のうちは、
「コンクリートを打つ → 養生する → 必要な強度が出ていく」
という流れをイメージすると分かりやすいでしょう。

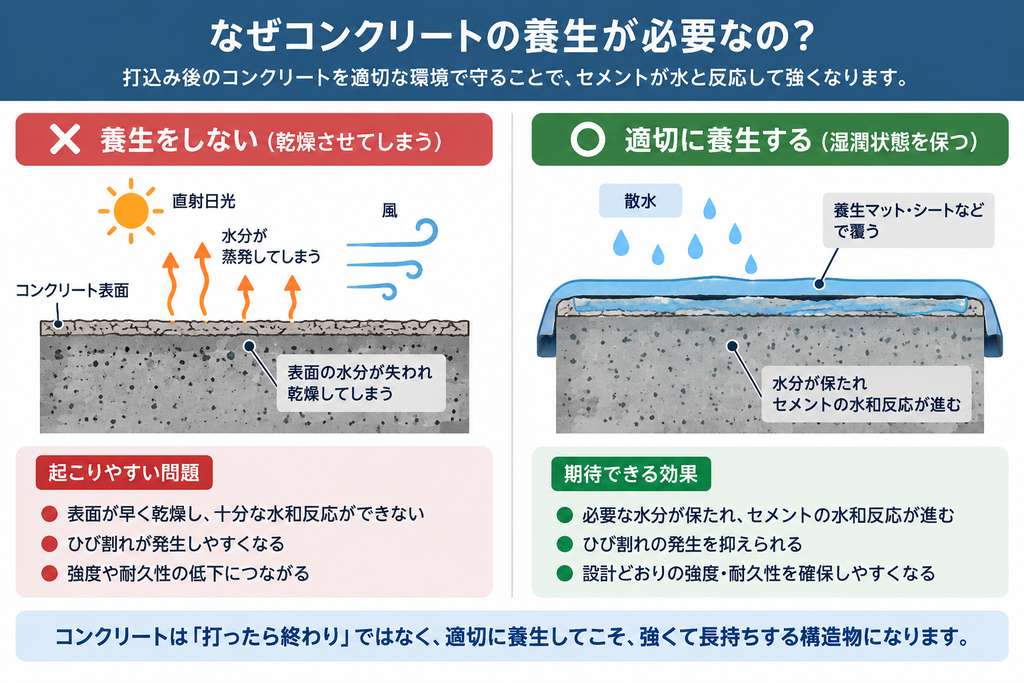

なぜコンクリートを養生するの?
コンクリートは、時間が経って自然に乾燥することで強くなるわけではありません。
コンクリートに使われているセメントは、水と反応することで硬化していきます。
これが「水和反応」です。
セメントと水がどのように関係しているのかは、コンクリートとは?何でできている?セメント・モルタルとの違いを初心者向けに解説で詳しく解説しています。

打込み直後のコンクリートは、日光や風によって表面から水分が失われやすい状態です。
そのため、散水や養生マットなどによって必要な水分を保ちながら硬化させます。
これが湿潤養生です。
また、養生では乾燥だけを防げばいいわけではありません。
打込み後のコンクリートを適切な温度に保ち、急激な温度変化、凍結、振動、衝撃などから守ることも養生に含まれます。
湿潤養生では実際に何をする?
「湿潤状態を保つ」と聞いても、初めて現場を見る人には少し分かりにくいと思います。
現場では、たとえば次のような方法があります。
- コンクリート表面に散水する
- 湿らせた養生マットなどで覆う
- 水を張って表面を湿潤状態にする
- シートなどを使って水分が逃げるのを防ぐ
構造物の形や施工条件によって適した方法は変わります。
たとえば、コンクリートの上面なら養生マットを敷いて湿らせる方法が考えられます。
一方、型枠に囲まれている側面は、型枠がある間は表面が直接外気にさらされません。型枠を外したあとも必要な養生期間が残っている場合は、引き続き湿潤状態を確保する必要があります。
ここで覚えておきたいのが、
「型枠を外した=養生終了」ではない
ということです。
型枠をいつ外せるかと、湿潤養生を何日行うかは別に確認します。国土交通省の資料でも、型枠を外した後に湿潤養生を継続することが、強度や耐久性の確保などに有効であると説明されています。
コンクリートの養生は何日必要?
ここは現場でよく出てくる疑問です。
「コンクリートって、何日養生すればいいの?」
答えは、使用するセメントの種類や養生中の温度などによって変わります。

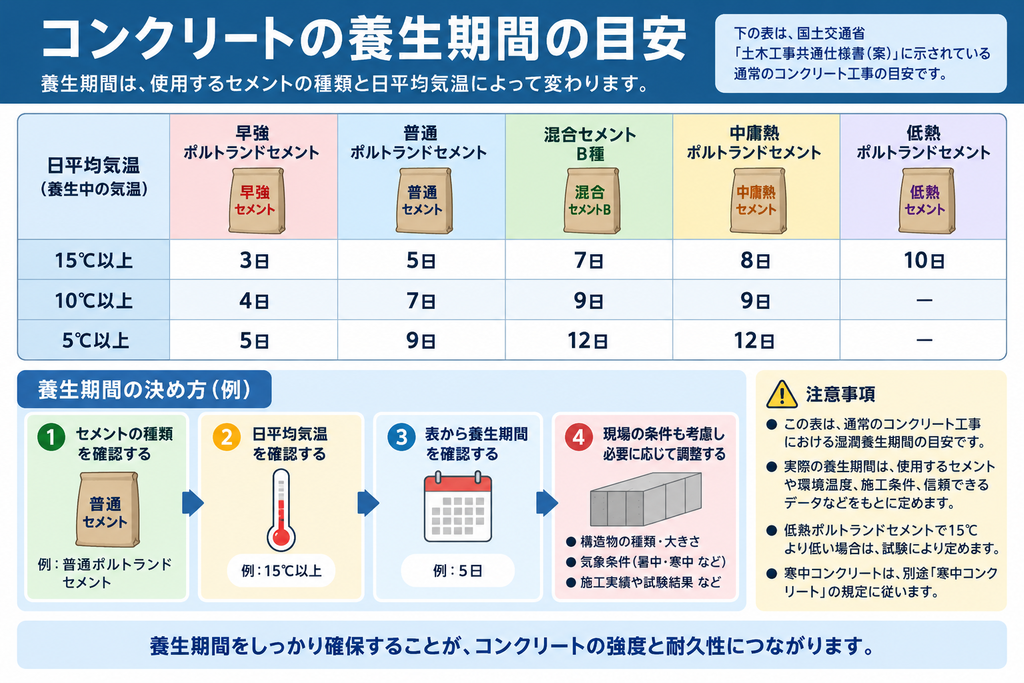

国土交通省の土木工事共通仕様書(案)では、通常のコンクリート工事について湿潤養生期間の目安が示されています。
たとえば、普通ポルトランドセメントの場合、日平均気温15℃以上なら5日、10℃以上なら7日、5℃以上なら9日です。
気温が低くなるほど、必要な養生期間が長くなることが分かります。
現場では「普通セメントだから5日」と覚えるのではなく、使用するセメント → 日平均気温 → 必要な湿潤養生期間の順に確認します。
普通・早強・高炉など、セメントの種類による特徴の違いは、セメントの種類とは?普通・早強・高炉・フライアッシュの特徴とメリット・デメリットを初心者向けに解説で詳しく解説しています。
暑い日・寒い日は養生にも注意する
養生では温度管理も重要です。
たとえば夏場は、強い日差しや風によってコンクリート表面から水分が失われやすくなります。
反対に冬場は、コンクリートが十分に硬化する前に凍結することを防がなければなりません。
寒中コンクリートでは、外気温、配合、構造物の種類や大きさなどを考慮して養生方法と期間を計画します。
国土交通省の土木工事共通仕様書では、寒中コンクリートの養生温度を5℃以上に保つことなどが規定されています。
そのため寒い時期には、シートで覆うだけでなく、保温したり給熱したりする場合もあります。
夏と冬では、養生だけでなく、打込み時の温度や施工時間なども変わります。詳しくは、暑中・寒中コンクリートとは?夏と冬で施工方法が変わる理由を初心者向けにわかりやすく解説で解説しています。
養生は施工計画書でも確認する
公共工事では、現場でシートが掛かっているかを見るだけではなく、施工前に養生方法を確認しておくことも重要です。
施工者側では、施工条件に応じて、
- どのような方法で養生するか
- いつから養生するか
- どのくらいの期間行うか
- 暑さや寒さにどう対応するか
などを施工計画の中で整理します。
たとえば「養生マットによる湿潤養生」と書いてあるなら、実際の施工でもその方法が適切に行われているか確認します。
発注者側も、まず施工計画書にどのような養生方法が記載されているかを確認します。
そのうえで現場では、
「コンクリートが乾燥していないか」
「養生マットなどが適切に設置されているか」
「必要な期間が確保されているか」
「使用しているセメントと気温に対して養生期間は適切か」
などを見ていきます。
養生は、打込み後に「とりあえずシートを掛けておく作業」ではありません。
施工計画 → 打込み → 養生 → 養生期間の確保
までを一連の施工として確認すると理解しやすくなります。
コンクリート舗装などでは養生期間の考え方が異なることもある
先ほど紹介した日数は、通常のコンクリート工事における湿潤養生期間の目安です。
工種によっては、別の規定があります。
たとえばコンクリート舗装では、現場養生した供試体の曲げ強度によって養生期間を決めることを原則とするなど、一般的な構造物とは異なる規定があります。
そのため実務では、養生期間の表だけを見るのではなく、施工する構造物に適用される仕様書や設計図書を確認することが必要です。
まとめ
コンクリートの養生とは、打込み後のコンクリートを、きちんと硬化できる環境で一定期間守ることです。
特に基本となるのが湿潤養生です。
セメントが水と反応して硬化していくため、コンクリート表面を急激に乾燥させないよう、養生マット、散水などによって湿潤状態を保ちます。
そして養生期間は使用するセメントや気温などを確認して決めます。
現場で養生マットやシートを見かけたら、
「何のセメントを使っていて、どんな条件で、いつまで湿潤状態を保つ計画なのか」
まで確認できると、コンクリート施工への理解が一段深まります。
関連記事
コンクリートの打込み・締固めとは?ポンプ圧送からバイブレータまで初心者向けに解説
養生の前に行う、コンクリートの打込みからバイブレータによる締固めまでの流れを解説しています。
セメントの種類とは?普通・早強・高炉・フライアッシュの特徴とメリット・デメリットを初心者向けに解説
普通・早強・高炉などの違いを知ると、セメントの種類によって養生期間が変わる理由も理解しやすくなります。
暑中・寒中コンクリートとは?夏と冬で施工方法が変わる理由を初心者向けにわかりやすく解説
暑い時期の乾燥対策や、寒い時期の保温・凍結対策など、気温によって施工や養生がどう変わるのかを解説しています。
コンクリートの圧縮強度試験とは?テストピース・7日強度・28日強度を初心者向けに解説
養生して硬化していくコンクリートの強度を、テストピースを使ってどのように確認するのかを解説しています。
出典・参考資料
国土交通省|令和8年度 土木工事共通仕様書(案)
国土交通省の土木工事共通仕様書(案)の掲載ページ。この記事では令和8年3月版を参照しています。
国土交通省|土木工事共通仕様書(案) 第1編第3章第6節「運搬・打設」
一般的なコンクリートの養生方法と、セメントの種類・日平均気温に応じた湿潤養生期間の目安を確認しています。
国土交通省|土木工事共通仕様書(案) 第1編第3章第9節「暑中コンクリート」・第10節「寒中コンクリート」
暑い時期の乾燥対策と、寒中コンクリートの養生方法・養生温度・養生期間を確認しています。寒中コンクリートでは、養生温度を5℃以上に保つことなどが規定されています。
国土交通省|土木工事共通仕様書(案) 第3編第2章第6節「一般舗装工」
コンクリート舗装における初期・後期養生、養生期間の決め方、交通開放時期などを確認しています。
